奉贤区重大项目
比学赶超争先进位,建美强新城交优异成绩。
2021年,奉贤区重大工程安排正式项目59个,计划总投资651.2亿元,年内计划完成工作量142.9亿元,新开工项目23个,建成或基本建成项目16个;另安排储备、重点关注项目各14个,通过抓实过程协调督导,保障所涉项目加快前期推进;同步抓好市、区新增重点项目推进工作。
截止7月底,59个正式项目完成工作量75.2亿元,较全年计划完成工作量占比52.7%。

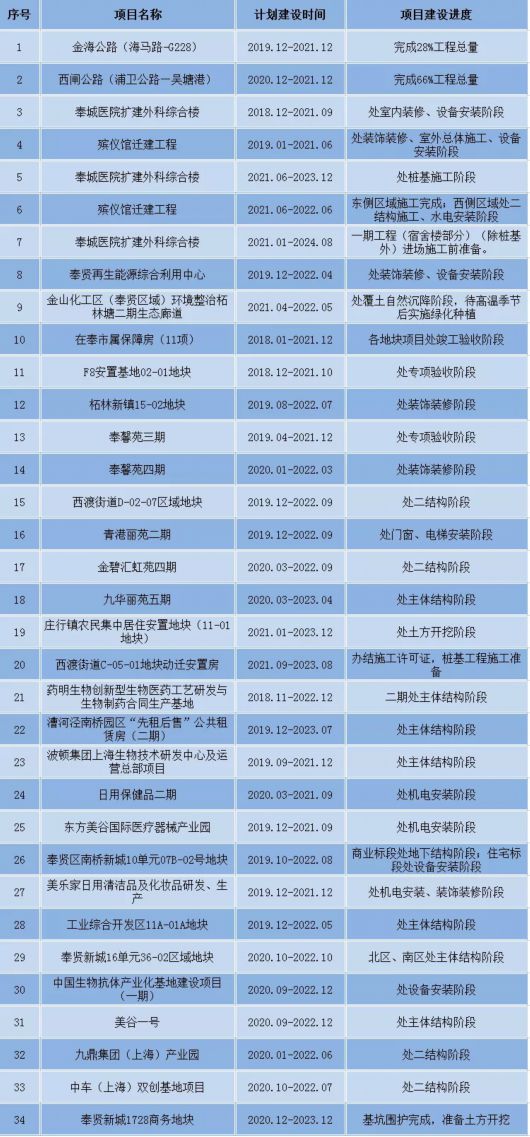

已开工项目(42个)
中国福利会国际和平妇幼保健院奉贤院区
项目建设进度:处整体装修、机电安装、外立面施工阶段
计划建设时间:2018.09-2021.12
青少年活动中心
项目建设进度:处装饰装修、机电安装、幕墙工程施工阶段
计划建设时间:2019.03-2022.08
庄行镇农民集中居住安置地块(11-01地块)
项目建设进度:处土方开挖阶段
计划建设时间:2021.01-2023.12

奉贤富力万达广场
项目建设进度:处机电安装阶段
计划建设时间:2018.12-2021.12
金光路初中
项目建设进度:施工基本完成,处收尾和验收阶段
计划建设时间:2020.01-2021.07
金光路小学
项目建设进度:施工基本完成,处收尾和验收阶段
计划建设时间:2020.01-2021.07
奉贤区西渡街道C-05-01地块动迁安置房项目
项目建设进度:办结施工许可证,桩基工程施工准备
计划建设时间:2021.09-2023.08

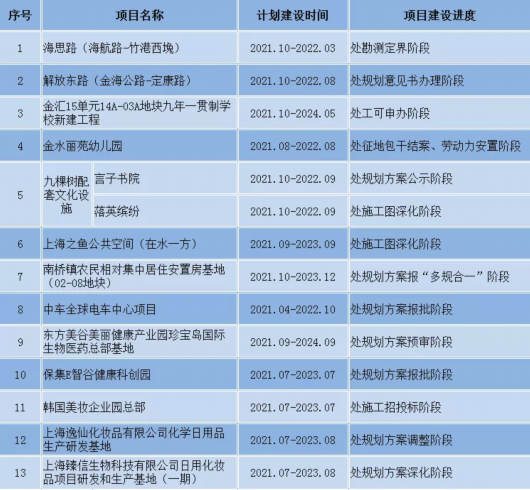

计划开工项目(17个)
望园路美谷段(东方美谷大道-大叶公路),完成施工许可;推进管线搬迁。
计划建设时间:2021.10-2022.12
世界外国语学校,处施工图深化阶段。
计划建设时间:2021.11-2024.12
上海交通大学医学院附属新华医院奉贤院区,处方案深化阶段。
计划建设时间:2021.09-2024.09
九棵树配套文化设施言子书院,处规划方案公示阶段。
计划建设时间:2021.10-2022.09
九棵树配套文化设施落英缤纷,处施工图深化阶段。
计划建设时间:2021.10-2022.09
